交通研究方面
全力推进长春市交通综合治理研究工作,完成《长春市交通综合治理三年行动方案和2022年工作计划》初稿编制,并制定2022年第三批治堵任务清单。《静态交通综合整治专项行动方案》已正式下发..." >
交通研究中心按照公司“抗击疫情 达成目标 大干100天”活动实施方案的总体要求,迅速行动,积极组织落实会议精神,制定“大干100天”工作计划,安排部署各项生产经营工作,动员全体员工要以强烈的责任担当,以更加饱满的工作热情,理清思路,抢抓机遇,迅速掀起“大干100天”热潮,同步推进19项重点工作。
交通研究方面
全力推进长春市交通综合治理研究工作,完成《长春市交通综合治理三年行动方案和2022年工作计划》初稿编制,并制定2022年第三批治堵任务清单。《静态交通综合整治专项行动方案》已正式下发各相关部门及各区征求意见;《东部快速路快速公交实施方案》已完成施工图;60处交通运行不畅点位治理方案已全部完成;医院、学校、商圈等交通热点区域的治理方案正在编制中,10月底将完成全部交通热点改善方案;北湖大桥、世纪大街施工期间交通疏解方案和净月区城市交通综合提升方案、立体过街设施交通需求分析、市政府停车楼交通影响评价等项目均已形成阶段成果。5月23日,向王子联市长汇报了长春市交通综合治理工作进展情况,下一步将按照会议精神,根据三年行动计划,持续推进交通综合治理工作。
5月23日,王子联市长听取长春市交通综合治理工作进展情况
交研中心工作调度部署
数字化建设方面
梳理2022年交通大数据平台升级内容,开展无人机航拍系统功能升级。持续整合院内道路、地质钻孔等市政设施数据,开展三维地质体建模和相关功能模块开发,进一步丰富市政设施一张图信息平台的数据和功能,进行系统化测试和调优,平台1.0版本将在六月初上线运行。研究BIM轻量化处理技术,启动研发“基于BIM和GIS技术的工程可视化管理平台”。

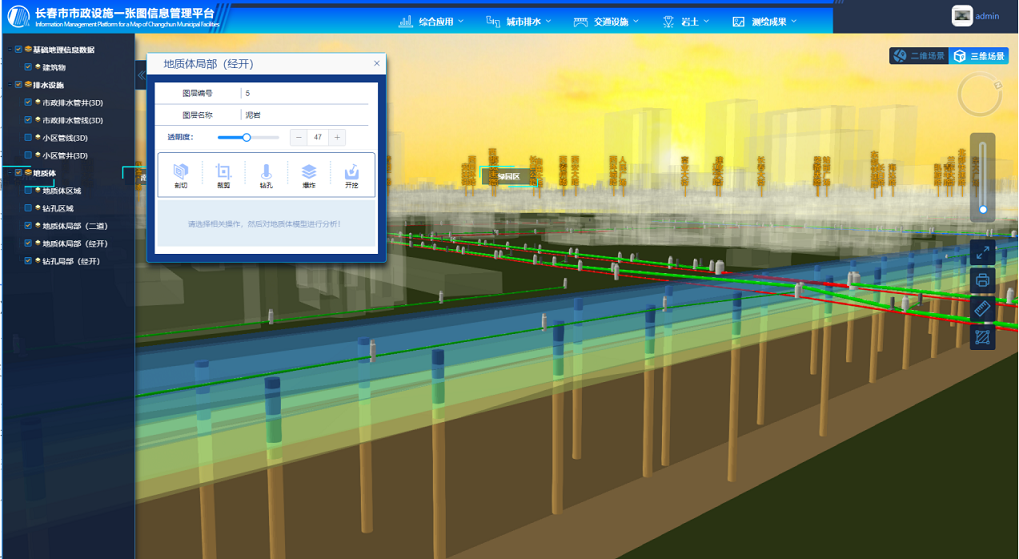

市政设施一张图数字化平台建设成果
交通研究中心将以“大干100天”为契机,继续全力以赴推进项目进度,进一步完善优化交通研究成果,配合交管办推进长春市交通综合治理任务的落地实施,持续推进市政数据资源整合和数字化平台建设。
